增百亿产值!云南裕能第二条年产8万吨磷酸铁锂生产线成功接电

发布日期:2023-03-29 10:50来源: 滇中新区报

3月26日,云南安宁产业园区完成送电系统变压器冲击试验,成功向云南裕能新能源电池材料有限公司年产24万吨磷酸铁和16万吨磷酸铁锂生产线项目(以下简称“云南裕能项目”)第二条年产8万吨磷酸铁锂车间生产线送电,该生产线投电生产后每年可再贡献产值100亿元以上。

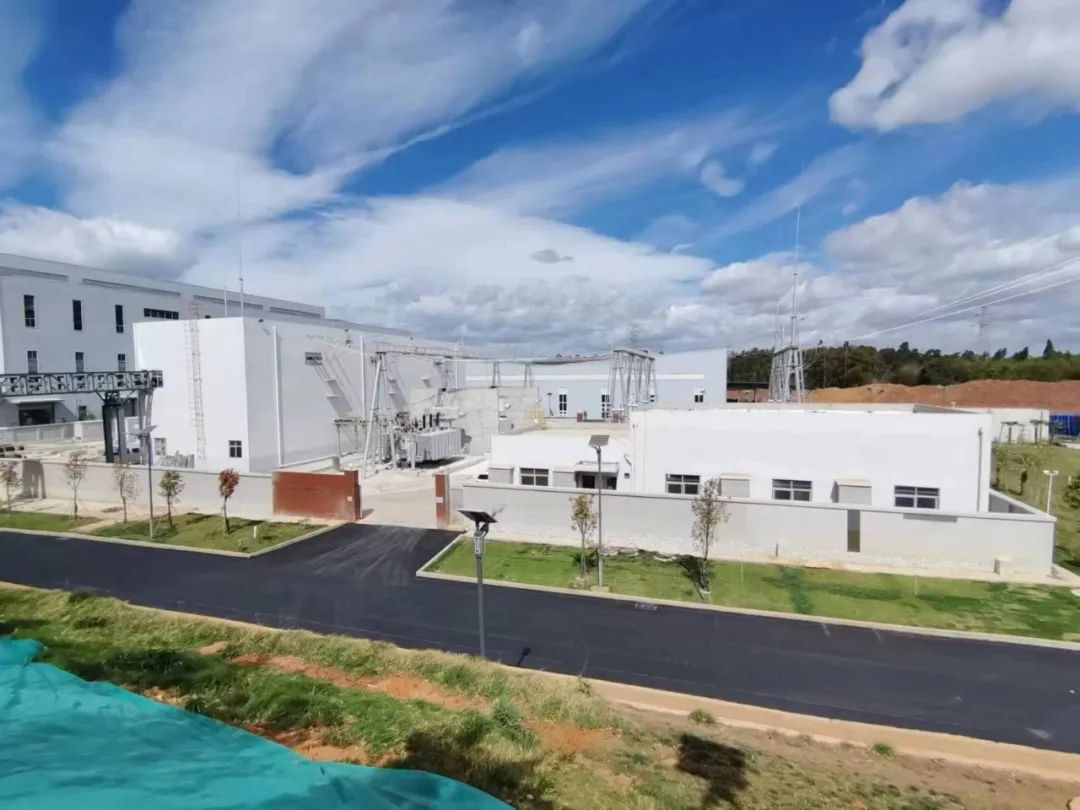

云南裕能01

此次通电,是云南安宁产业园区对项目如期送电承诺的切实履行,促项目建设再提速,发展动能再汇聚。为保障重大项目建设,今年以来,安宁产业园强化保障企业生产“用电无忧”。

据悉,云南裕能项目一期24万吨磷酸铁和8万吨磷酸铁锂生产线已于2022年6月投产,随着项目产能的全面提升,第二个年产8万吨磷酸铁锂车间即将完工投运,急需新增用电负荷2.5万千瓦,但电力保障存在困难:一方面,220千伏权甫变负荷紧张,难以在220千伏权甫变电站上满足项目新增用电需求;另一方面,综合考虑项目用电时序需求及电网运行可靠性,需利用220千伏温泉变进行供电。

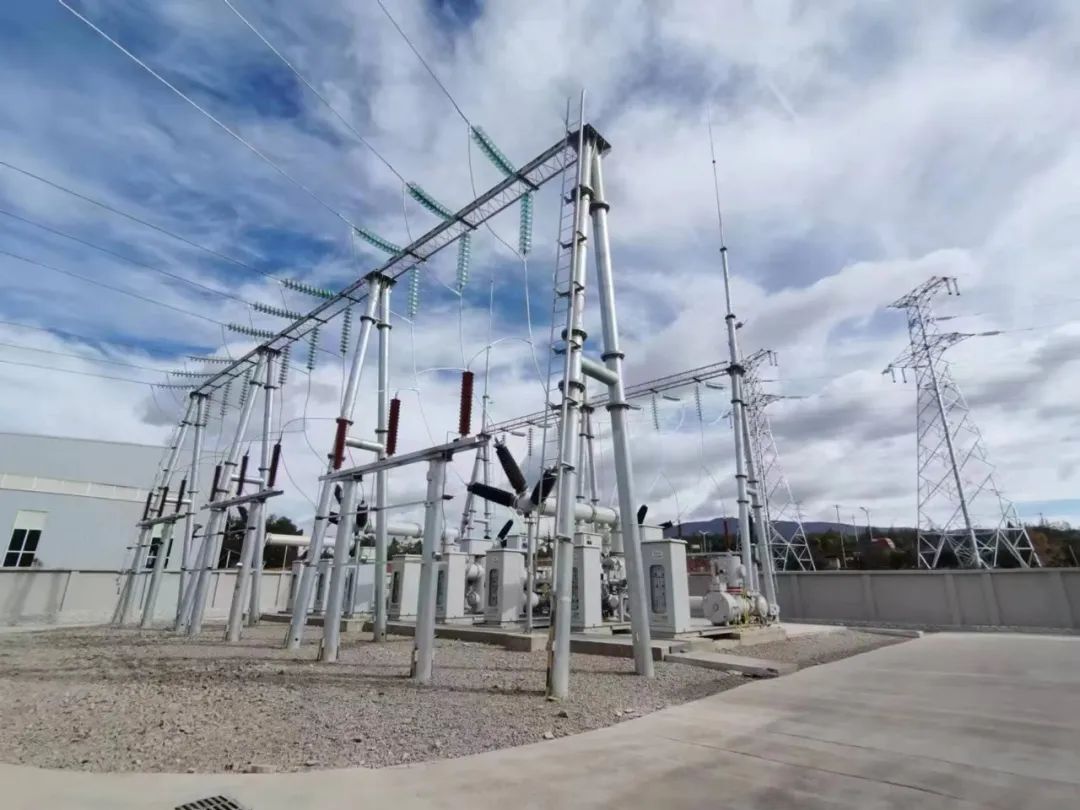

云南裕能02

经设计院研究,220千伏温泉变到项目红线边路径全长约28公里,需经过安宁主城区、高铁、高速公路等区域,存在协调难度大、手续办理周期长、施工难度高及投资巨大等困难,致使难以按期投电。面对这一问题,安宁产业园区坚持“志不求易、事不避难”的服务理念,靠前主导、大胆探索,全力解决难题。

主动邀请上级部门的领导和专家到园区调研指导,通过加强交流,有效衔接好相关工作,及时把握项目进展情况;市政府、园区领导多次协调昆明供电局等相关部门,多次召开专题会,充分发挥供电部门规划建设资源与系统内部审批等多重优势,大力推进电力工程建设。数次组织设计单位及各级供电部门反复研索供电方案,并不断优化设计,最终提出就近T接110千伏权峰线的供电方案。

通过日常工作协商沟通、难点问题专题研究、工程项目实地踏勘等多种方式,在项目推进过程中不断疏通“堵点”、打破“难点”、解决“痛点”,极大缩短工期,该方案将原本1年的计划工期缩短为2个月。面对财政所难,大幅优化投资,充分利用现状电力通道及电站资源,避免新建28公里电力线路,有效优化政府投资约8000万元。(滇中新区报记者:熊瑛)
